从中铁电化局深茂项目部获悉,深茂铁路两大节点工程——接触网架设、变电站受电工程日前已顺利完工。这标志着,深茂铁路电气化接触网工程实现全线贯通,铁路沿线6所变电站全部成功送电。

记者了解到,深茂铁路接触网正线长约266公里,截至3月30日,只剩下江门站与新会站长约1.35km的直通线没完成施工。当天凌晨,施工单位在该段铁路架设最后一个锚段的接触网导线,至此深茂铁路电气化接触网工程已全线贯通。

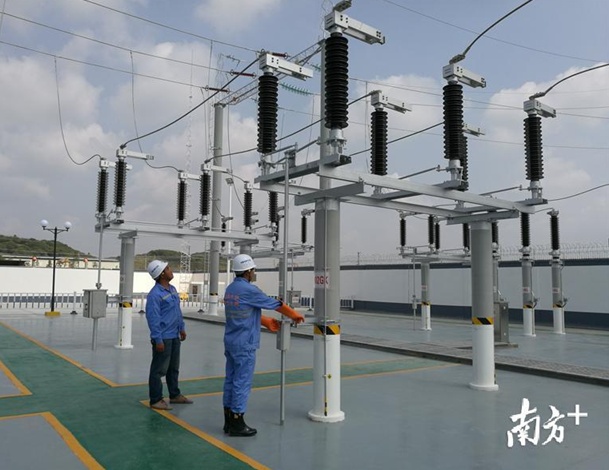

同时,当天中午,随着深茂铁路电白变电站成功通过5次受电冲击实验后,深茂铁路全线6座变电站全部送电成功。据项目负责人介绍,施工方于3月22日开始送电,在9天内相继完成了双水、平溪、合山、阳江、马踏、电白全线6座变电站的送电任务。为此,广铁集团江门指挥部特发电报,对中铁电化局深茂项目部进行通报表扬。
